Technische Daten
Der 1. Bauabschnitt in Zahlen
Bauzeit 1. Bauabschnitt | Oktober 2013 bis Sommer 2015 |
---|---|
Gesamtfläche Deponie | 25,7 ha |
Oberflächenabdichtung 1. BA | 7,6 ha |
Höhe der Stützmauer | 4,5 m |
Länge der Stützmauer | 570 m |
Umzulagernde Abfallmenge | Rd. 95.000 m³ |

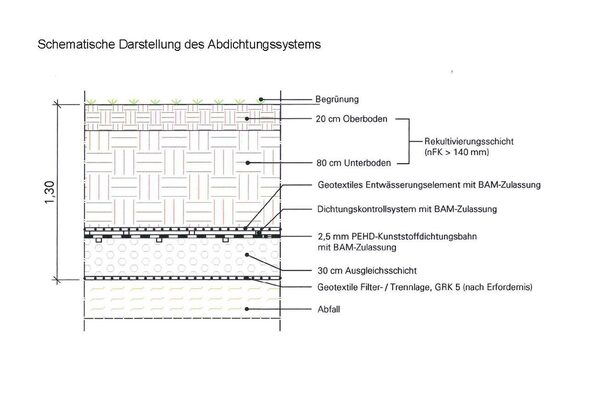

Schematische Darstellung des Oberflächenabdichtungssystems
Abkürzungen:
BAM: Bundesanstalt für Materialforschung und -prüfung
nFK: nutzbare Feldkapazität, gibt das für Pflanzen nutzbare Wasserspeichervermögen von Böden an
GRK 5: Geotextilen werden als Trennschicht mit Filterfunktion zwischen verschiedenen Bo-denschichten verlegt. Unterteilt werden sie in fünf Geotextilrobustheitsklassen. GRK 5 besitzt die höchste Robustheit gegenüber mechanischen Beanspruchungen.
Der 2. Bauabschnitt in Zahlen
Bauzeit 2. Bauabschnitt | Oktober 2015 bis ca. Sommer 2017 |
---|---|
Gesamtfläche Deponie | 25,7 ha |
Abfallumlagerung | ca. 33.000 m³ |
Oberflächenabdichtung 2. BA | ca. 6,44 ha |
Bau eines Bewässerungssystems zur Befeuchtung des Abfalls

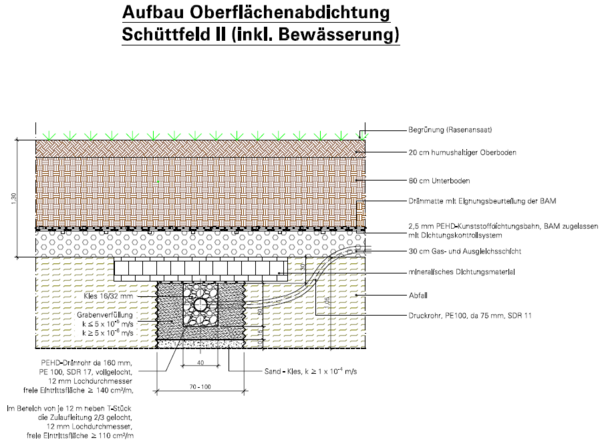

Schematische Darstellung des Oberflächenabdichtungssystems
Der 3. Bauabschnitt in Zahlen
Bauzeit 3. Bauabschnitt | Oktober 2018 bis ca. Sommer 2020 |
---|---|
Gesamtfläche Deponie | 25,7 ha |
Abfallumlagerung | ca. 98.000 m³ |
Oberflächenabdichtung 3. BA | ca. 7,5 ha |
Bau eines Bewässerungssystems zur Befeuchtung des Abfalls
